2021年6月26日,事業部接到施工通知,順北某井需要進行管柱解堵施工作業。據井史資料,該井屬于高壓、高含硫及高危地區的三高油氣井,這樣的井況是以往解堵施工沒有遇到過的。
時間緊、路途遠,任務重,是此次作業的完整寫照。
準備工作+應急演練
井下技術事業部各項準備工作隨即展開。協調車輛、組織工具、編寫施工設計、辦理作業審批……一切都有條不紊地進行著。
為確保現場施工人員的絕對安全,并以高質量、高標準來完成此次施工作業任務,隊長吳德勇在施工作業前,按照QHSE管理體系的相關要求,組織相關人員再次對硫化氫檢測報警儀、正壓試呼吸器進行了詳細的檢查與調試。
除此之外,還組織開展防噴應急演練,并對全體施工作業人員及現場相關方做了全面的安全交底工作。
施工前的安全技術交底現場會
# 開工作業 #
準備工作于2021年7月3日6:30經甲方驗收,合格開工。

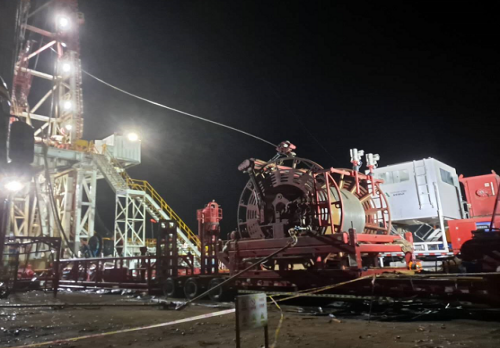

七月的沙漠戈壁深處酷熱難耐,炙熱的太陽籠罩全身,一股股熱浪拂面而來,豆大的汗水沿臉頰順流而下浸濕衣衫,伴隨著機器的轟鳴聲,1.75吋連續油管帶著入井鉆磨沖砂工具,開始按施工設計要求入井下深!
為避免解堵施工作業中常見的遇卡事故,安排專人觀察出口返出物和返出量的變化,及時調整下放速度和循環時間。在施工過程中,隊部技術人員根據返出地層砂礫的大小、質地,以及現場情況的綜合判斷,找出鉆磨沖砂下深進尺緩慢的原因。隨后及時和甲方專家、現場監督、業主方領導溝通,現場調整施工方案,連夜組織更換合理的入井鉆磨沖砂工具。
連夜更換入井工具
# 下深7425m 新紀錄! #
晝夜兼程,歷經12天的艱苦奮斗,隊部采用鉆磨沖砂、酸化、氣舉排液、測地層吸水指數等施工工藝,以高標準,高質量,安全順利地完成了該井的施工作業任務。
該井刷新了公司1.75吋連續油管設備解堵施工作業下深記錄,最終下深至7425m,循環泵壓也高達65.5MPa,單井次施工使用多種工藝并用的施工步驟。
事實證明準油股份有能力、有技術完成連續油管復雜作業。
# 工欲善其事 必先利其器 #
2020年10月,隨著塔里木油田市場井下連續油管業務的增量,為拓寬油田市場、增產創收、提升業績,公司結合實際情況,為井下技術事業部購置1.75吋連續油管設備。新設備的投入使井下技術事業部如虎添翼。自設備正式投入使用以來,已完成施工作業10余井次。
事業部負責人對該套設備高度重視。設備還未到達,就安排人員前往工程技術事業部學習交流大管徑連續油管設備的安裝操作、風險識別等相關知識。做好了技術骨干力量等方面的儲備和培養。
正是這樣認真的態度和充足的準備,讓井下技術事業部在施工中,屢創佳績,多次受到甲方及業主方的高度評價,在2021年中標排名名列前茅。
此次作業完滿結束,井下技術事業部的員工說:“雖然施工作業過程困難多、難度大,給我們提出了各種挑戰。但是我們能團結一致,解決各種突發問題。全隊人員堅信,只要不斷改進、努力學習,我們一定能夠成為技術水平突出、作業經驗豐富的一流連續油管作業隊伍。
